旁路“搭桥”带负荷 德阳配网检修“零感知”

2025-06-24 13:43:43来源:四川在线编辑:游飞

四川在线消息(杨刘欣 德阳频道 古蓉媛)6月20日,在德阳什邡市什绵公路和京什东路交叉口作业现场,国网德阳供电公司应用旁路作业法,对10千伏土城八路33号杆设备开展配网不停电检修作业。通过“能带不停”的作业模式,减少了停电658时户数,成功实现居民用电“零感知”,进一步提高了迎峰度夏期间的供电可靠性。

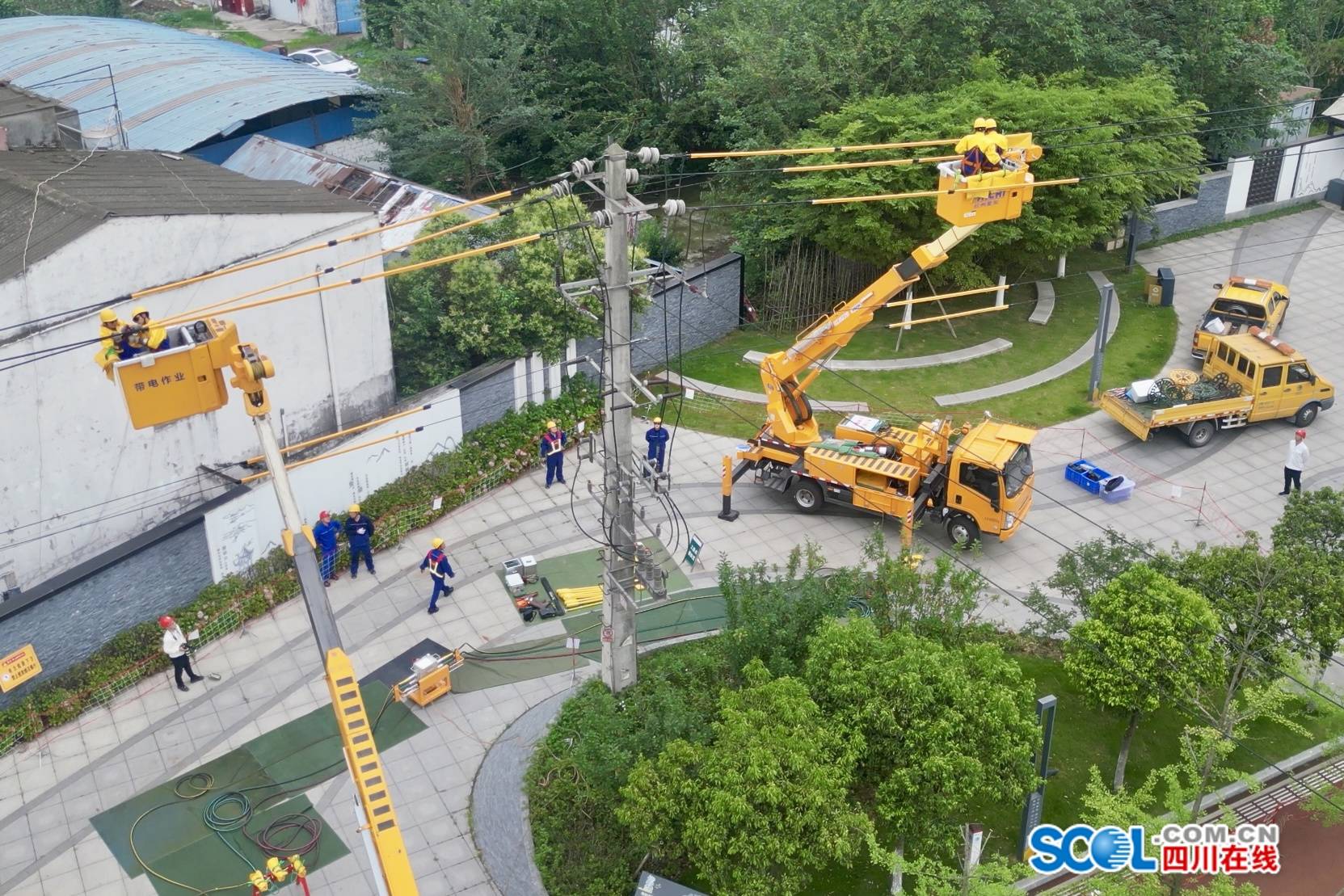

作业现场 国网德阳供电公司供图

相比常规带电作业,旁路作业法通过新增旁路电缆,将电源侧、旁路负荷开关、负荷侧搭接形成一个临时的旁路电源通道,从而实现在用户不停电的情况下检修或者更换设备的目的。

本次配网不停电检修作业由德阳明源电力集团有限公司智网服务分公司负责,开展10kV土城八路33号杆带电接入、拆除旁路电缆及旁路负荷开关,及带电断接隔离开关引线工作。在旁路运行期间,由国网什邡市供电公司负责对杆上老旧断路器和隔离开关进行更换。作业风险等级为Ⅲ级,风险高、时间紧、任务重。

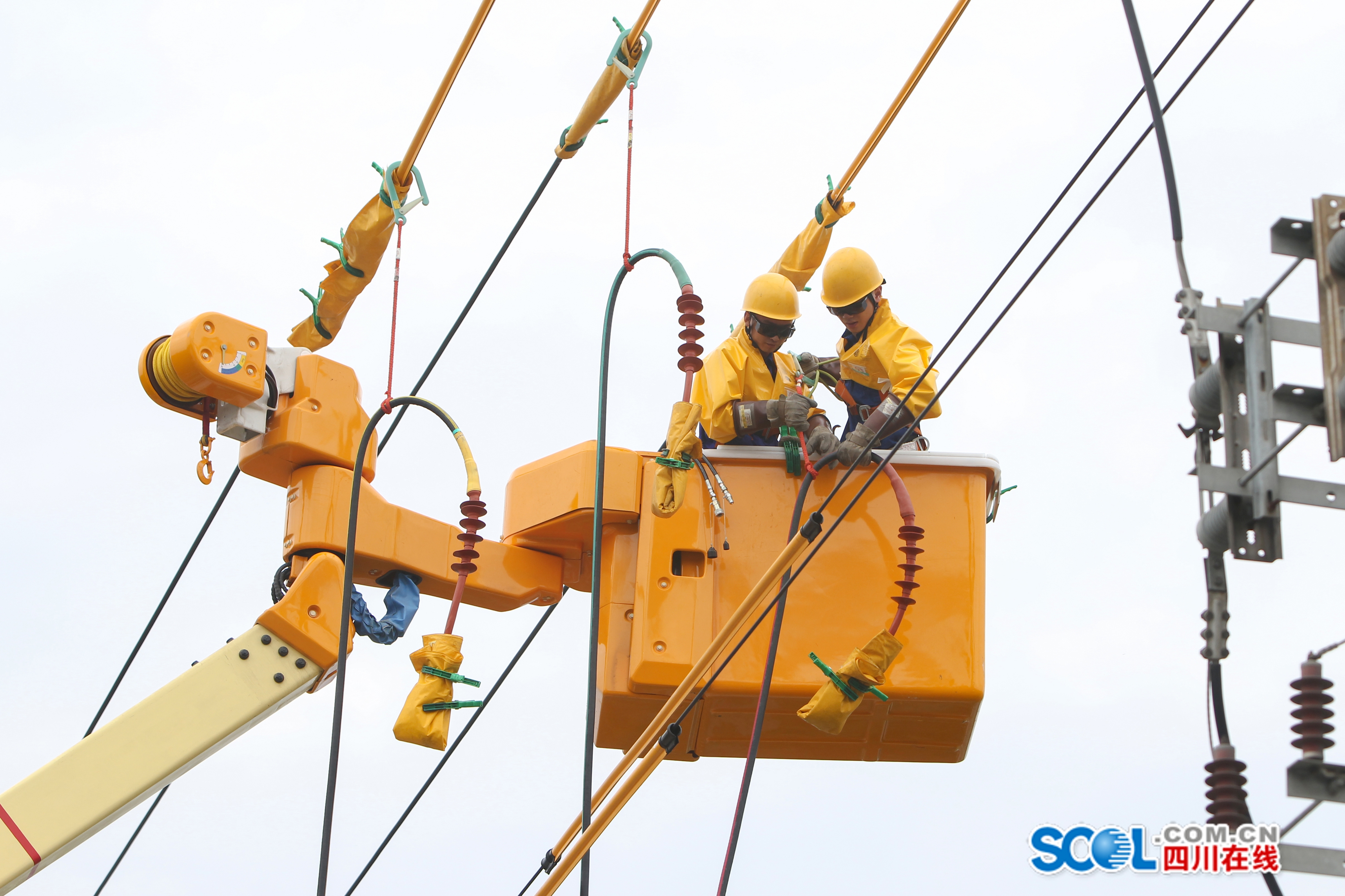

作业现场 国网德阳供电公司供图

​当日早8时,工作正式许可开工,各项作业流程有条不紊地按步骤开展。召开班前会、现场安全交底、检查确认安全措施、检测旁路电缆导通及绝缘良好……两台绝缘斗臂车的斗臂缓缓上升到10米高空,斗内电工严格按照标准化工艺要求,依次开展设置绝缘遮蔽隔离措施、搭接旁路电缆等操作工序。

经过近1个小时的“高空奋战”,上午9时20分,带电接入旁路电缆及负荷开关工作安全、高效完成。随后现场作业班组又紧锣密鼓地开展带电断隔离开关引线、更换柱上断路器及隔离开关等工作。

经过数小时紧张有序的连续作业,18时,土城八路33号杆带电拆除旁路电缆及旁路负荷开关工作结束,本次配网不停电检修全部工作顺利完成。

针对旁路带电作业工序复杂、危险点多等特点,作业前相关单位多次组织现场查勘,根据现场实际编制《Ⅲ级风险配电检修作业方案》,为此次不停电作业制定了详细的标准化作业流程及风险防范措施。作业过程中,各级管理人员严格履行到岗到位监督职责,高空、地面作业人员紧密配合,专责监护人全过程监护,通力协作确保本次Ⅲ级风险配网不停电作业安全高效开展。
