四川在线消息 近日,由德阳明源电力(集团)有限公司德润电建分公司承建的110千伏五丰线临时迁改工程顺利投运,标志着德阳三环科技有限公司新项目1号地块内涉及的电力迁改项目在保证安全的前提下圆满完工,为德阳三环科技有限公司的项目建设扫清了“障碍”,并赢得了宝贵时间。
德阳三环科技有限公司新项目是德阳经开区2021年重点招商引资项目,该公司选择在德阳经开区燕山路以南区域投资建设新的生产基地,主要用于高纯氧化铝陶瓷基板产业化建设,项目建成后将有助力于德阳的工业发展,积极带动德阳的经济发展。
本次迁改线路主要包括新建架空线路1.008公里,临时线路共计新建电杆8基,拆除原五丰线32号杆至37号杆段杆塔及线路,拆除单回架空线路1.03公里,拆除电杆6基,更换4根锈蚀地线等工作,整个工程预计施工工期45天。

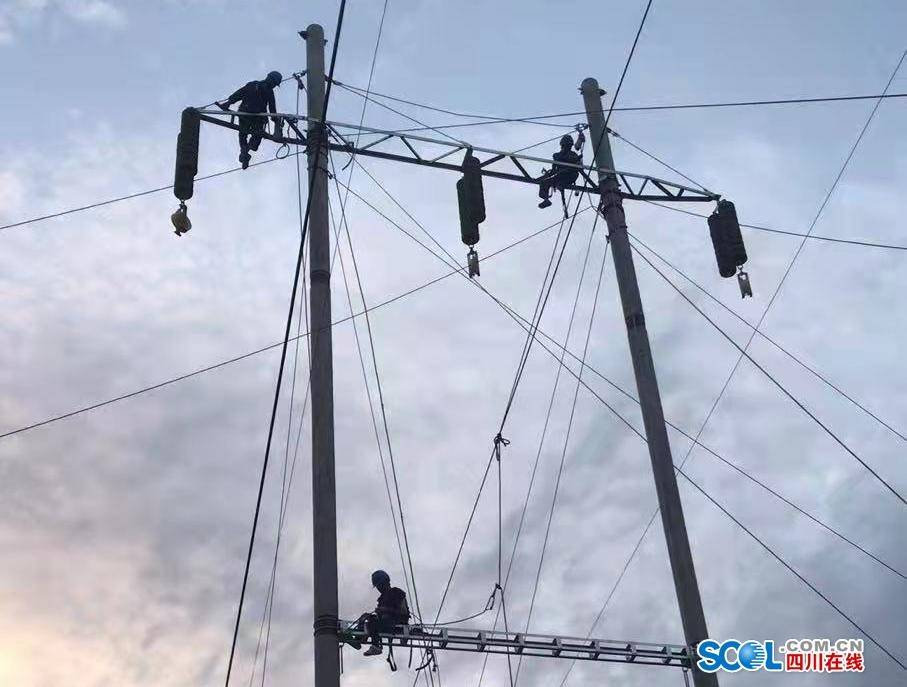

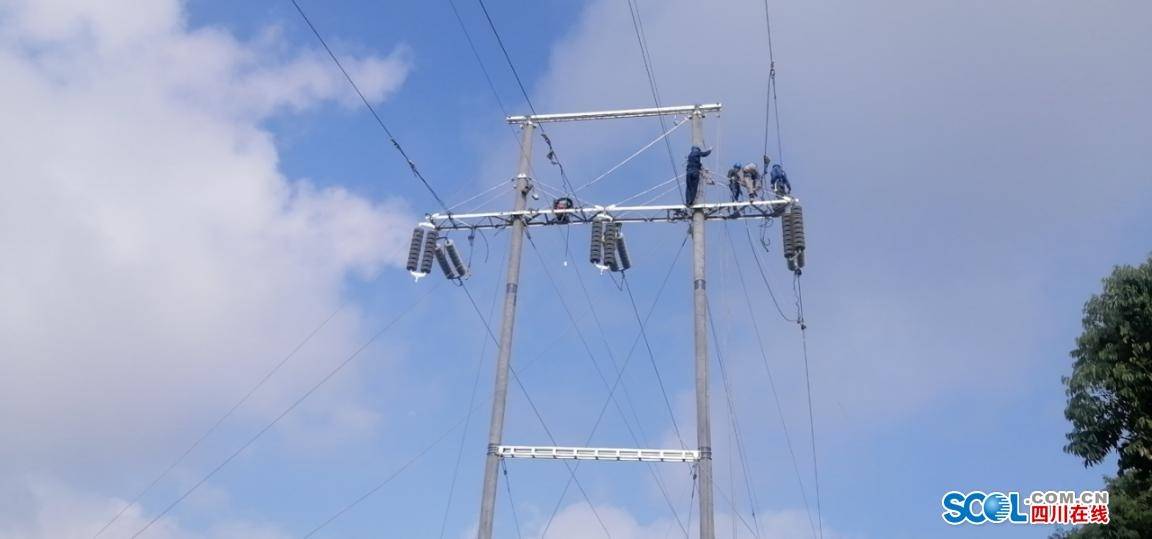

为尽快给正在加紧建设的三环项目1号地块“让道”,德润电建分公司接到施工任务后,第一时间抽调线路迁改工程管理骨干、核心施工人员对该工程电杆拆除、迁移和临时改道工作进行查勘,多次修改施工方案,并积极联系业主、政府、交警等协调配合。由于迁改位置临近公路,项目部强化作业现场关键环节的安全措施管控,跨越处、拆除电杆、旧线区域安排专人全程值守,严格落实关键人员到岗到位监护。所有参建人员克服天气变化大、施工工期紧、施工工序复杂等困难,经过一个月的连续奋战,最终在30天内圆满完成施工任务,比预计工期提前15天完成。
后期,德润电建分公司将继续保持安全、高效地做好其他电力线路的迁改项目,积极服务于政府改迁项目,加强与招商引资企业的联系沟通,为德阳的城市建设和开发贡献电网力量,全力服务地方经济社会发展。(张译文)
